12月9日,苏文电能成渝地区综合能源站建设运营总部项目施工现场,处处涌动着火热的攻坚热潮——大型机械臂在空中平稳作业,转运着各类施工物料;身着工装的建设者们手持工具,专注进行着建筑细节修整;作业区里不时闪过火花,与器械运转的声响交织在一起,汇成冬日里紧凑的建设节奏。放眼现场,项目整体框架已清晰呈现,关键功能区域雏形初显,各项施工正严格按照时间节点推进,全力冲刺四季度目标任务。

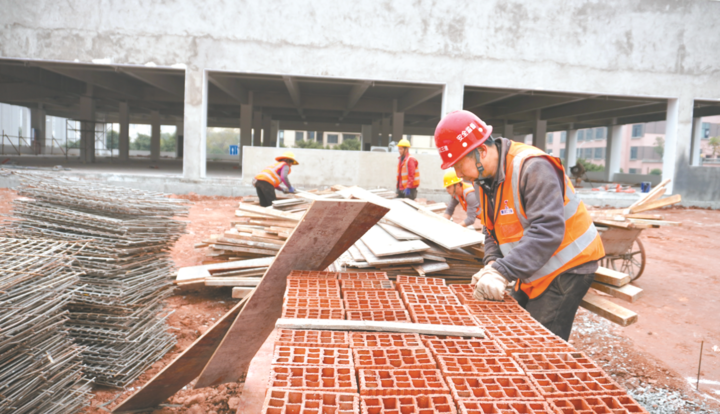

工人整理建筑材料
该项目是苏文电能科技股份有限公司(以下简称“苏文电能”)与大渡口区政府联手打造的“充电+X”生态综合体,占地面积达8200平方米。作为A股上市企业,苏文电能在智能电网与新能源技术领域深耕多年,始终位居国内行业前列,其构建的清洁、高效、安全能源体系,为项目落地提供了坚实技术支撑。此次建设的成渝地区综合能源站建设运营总部项目,便是其技术实力的生动实践——以“提升城市服务能级”为核心,融合超充、换电、光伏发电、储能等功能,还配套便利店、咖啡厅等服务设施,成功打造“充电+X”生态新模式。
“12月是项目决战决胜的关键冲刺期,我们正全力以赴加快推进建设进度。”项目经理纪迅告诉记者,该项目于今年7月正式开工,目前整体施工进度已达60%,项目停车楼和停车场即将在本月底完成建设,其中室外停车场设212个车位,停车楼设62个室内车位,并建设充电车位96个。
为保障冲刺阶段“进度不滞后、质量不打折、安全不缺位”,项目团队提前制定四季度攻坚作战计划:将各工序时间节点拆解到天,明确各环节责任到人,细化质量验收标准;同时建立“每日碰头会+每周总结会”的推进机制,第一时间协调解决施工堵点。此外,现场管理精度持续升级——严格落实安全文明施工要求,针对高空作业、交叉施工等风险环节制定专项防控方案,通过每日质量抽检、安全隐患“回头看”等举措,为项目建设筑牢安全与质量“双屏障”。
“接下来,我们将继续保持攻坚态势,全力推进光储和充电等板块建设。”纪迅表示,项目团队将全力以赴加快工程进度,力争2026年4月完成全部工程,推动项目早日投用。项目投用后,不仅能为广大车主与市民提供便捷服务,更将助力大渡口区深度融入重庆智能网联新能源汽车万亿级产业集群,为区域产业发展注入新动能。(全媒体记者 黄兰清)
